Что входит в чистовую отделку?

Чистовые работы — заключительный этап оформления интерьера, определяющий его внешний вид и уют. В статье рассмотрены составляющие чистовой отделки и порядок выполнения работ. Перед началом чистовых этапов дизайнеру необходимо подготовить всё необходимое. чертежи План напольных покрытий с укладкой плитки, план потолков, план освещения, чертежи стен, план теплого пола, спецификации отделочных материалов и мебели.
Содержание:
- Этап 1. Гипсокартон
- Этап 2. Керамогранит
- Этап 3. Малярка
- Этап 4. Полы, двери, плинтуса
- Пятый этап: монтаж натяжного потолка, установка розеток и выключателей, подключение санузла и осветительных приборов.
- Этап 6. Мебель и декор
- Переезд
Этап 1. Гипсокартон
Перегородки из гипсокартона, короба или потолок из ГКЛ монтируют через 3-4 недели после заливки стяжки, когда она полностью просохнет. За это время снабженец приобретает гипсокартон, клей, металлические профили и другие материалы для работы с потолком из гипсокартона. Комплектатор закупает лючки, треки, встроенные светильники за 10–20 дней до начала работ. Клиент согласовывает все элементы перед покупкой.

Фото: В компании поставщик приобретает сырые материалы, а специалист по сборке – отделочные материалы для интерьеров.

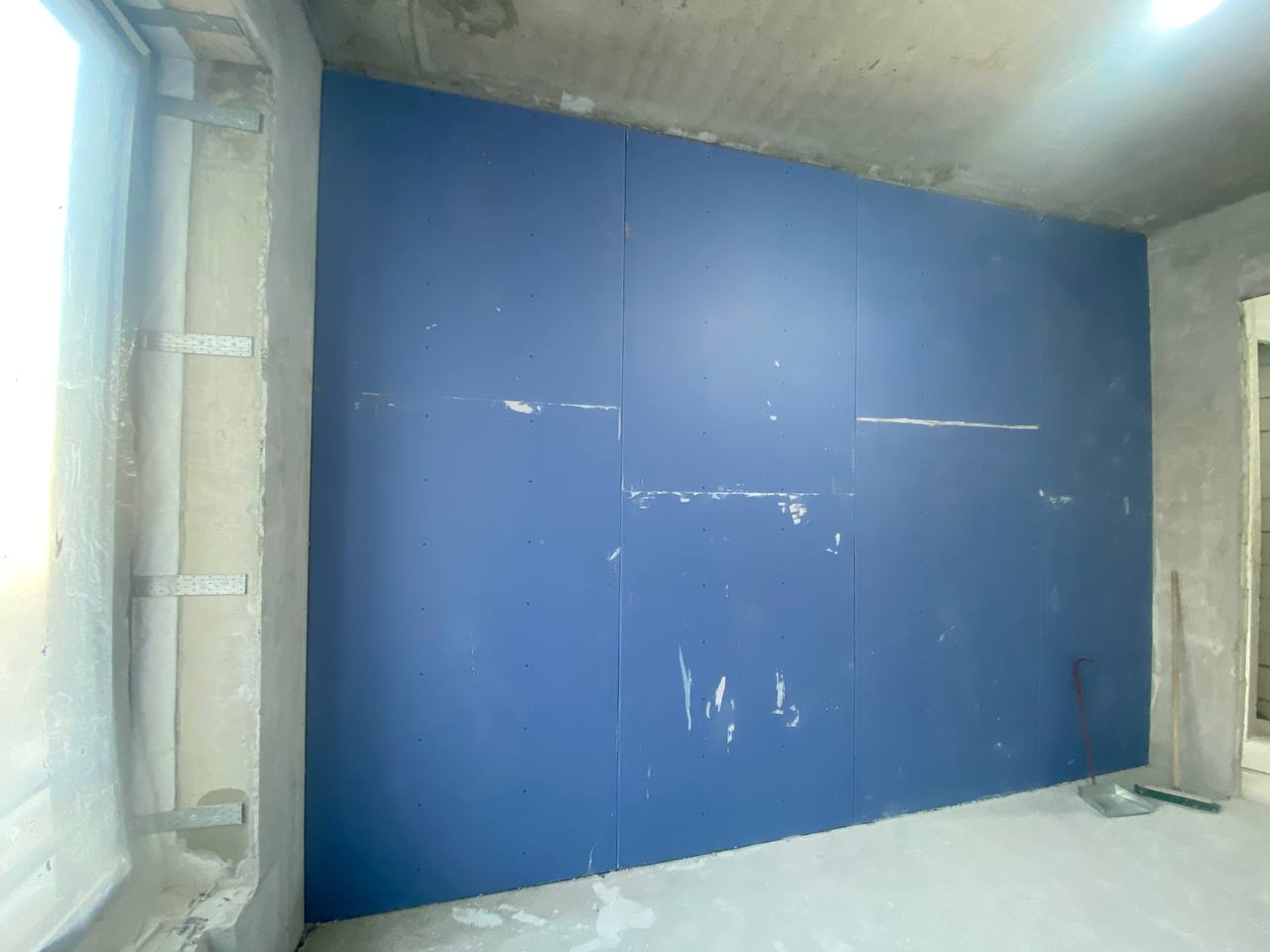

Если в квартире имеются все необходимые материалы, гипсокартонщики начинают ремонт. По завершении работы в квартиру заходит специалист техконтроля для проверки отделки. В случае положительных результатов клиент принимает и оплачивает выполненную работу.

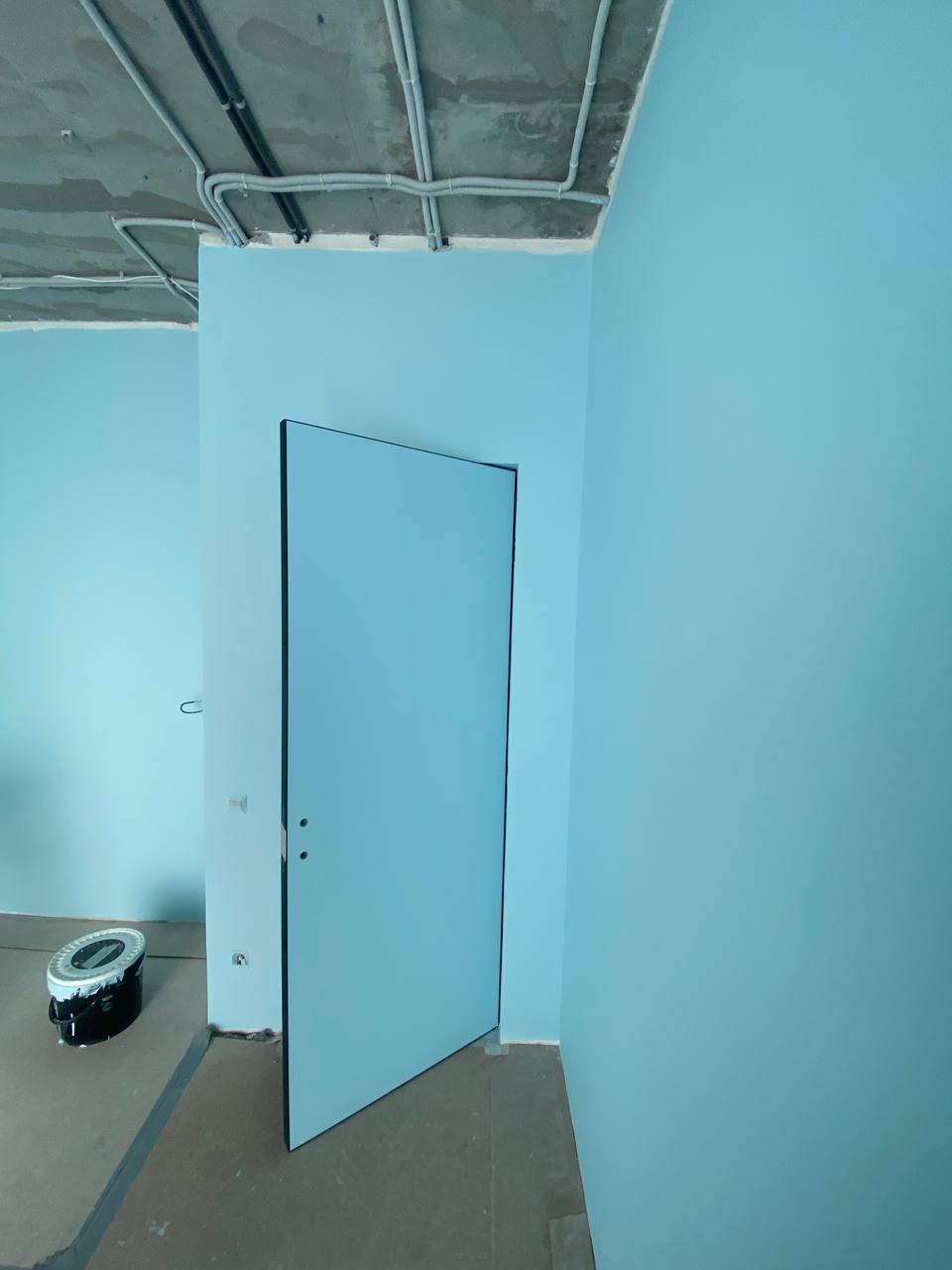

Фото: Перегородка из гипсокартона
Этап 2. Керамогранит
За 40 дней до начала работ закупщик согласовывает с клиентом затирку, теплый пол, ванную и керамогранит. Снабженец доставляет клей и грунтовку. Плиточники укладывают плитку, затирку, запилывают углы под 45 градусов. После завершения работ технический контроль принимает их, а клиент согласовывает и оплачивает.

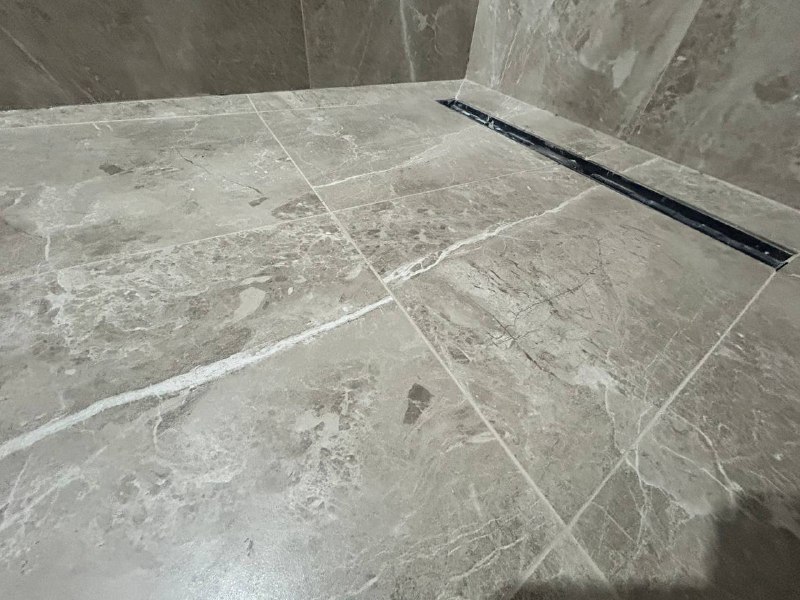

Монтаж керамогранита стартует с уборной.
Этап 3. Малярка
Перед покраской помещение нужно спланировать . согласовать В перечень входит обои, краска, молдинги, скрытые двери, подоконники и откосы. При наличии краски в проекте дизайнер выполняет выкрасы на стенах для подбора оттенка. После утверждения клиента комплектатор закупает всё за 10 дней до начала работ. Затем маляры выполняют свою часть, после чего технический контроль принимает работу. Клиент согласовывает и оплачивает этот этап.

Выбор цвета краски осуществляют в условиях естественного освещения.
Этап 4. Полы, двери, плинтуса
Дизайнер договаривается с заказчиком о дверях, плинтусах, напольном покрытии и создает макет – коллаж из материалов, демонстрирующий их сочетание. Дизайнер также определяет температуру освещения.

Дизайнер выбирает материалы, ориентируясь на образцы.
Комплектатор приобретает полы, двери и плинтуса за 40 дней до начала работ. Снабженец доставляет клей, наливной пол и подложку. После этого строители монтируют двери, полы и плинтуса. Затем техконтроль принимает отделку, и клиент оплачивает этап.

В квартире дизайнеры отбирают материалы и проверяют, насколько хорошо их сочетание друг с другом.
Пятый этап. Монтаж натяжного потолка, установка розеток и выключателей, подключение чистой сантехники, установка светильников.

Комплектатор закупает и доставляет в квартиру натяжной потолок, розетки, выключатели, сантехнику. Закупки стартуют за 30 дней до начала ремонта. Строители монтируют розетки, собирают и устанавливают люстры, сантехнику. После завершения работ приезжает техконтроль для проверки ровности натяжного потолка на наличие царапин и пятен. Также проверяется работоспособность розеток, выключателей и светильников.

На этом этапе квартира полностью готова к размещению мебели.
Этап 6. Мебель и декор
Комплектатор закупает мебель и декор за 90 дней до начала работ, так как на ее производство под заказ требуется много времени. Клиент должен согласовать модели заранее, чтобы ремонт не прерывался. Затем всю мебель доставляют и собирают. Техконтроль принимает мебель и следит, чтобы все собрали качественно и без сколов.

Установка зеркалных дверей происходит на завершающем этапе.
Переезд
По окончании работ клиент привозит вещи и начинает обустраивать помещение. В этот момент заказчик знакомится с пространством и может составить список необходимых доработок. Наши специалисты выедут и устранят все недостатки в течение одного дня. Лишь после достижения идеального результата завершаем ремонт.

Выводы
Ремонт — сложный и продолжительный процесс, включающий много этапов и требующий опыта, времени и усилий. В компании мы автоматизировали процесс ремонта, стараемся выполнять его быстро и с минимальным участием клиента. Подробнее о нашей системе управления ремонтом можно узнать здесь: « Мы управляем проектом — вы отдыхаете».
